كيفية إنشاء مصنع بلوك AAC: الأوتوكلاف والمخطط وقائمة المعدات

المحتويات إظهار

يتكون مصنع بلوك AAC من معدات الإنتاج، والأوتوكلاف ومصدر إمداده بالبخار، ومخطط المنشأة اللازم لتحويل الرماد المتطاير أو الرمل والأسمنت والجير والجبس ومسحوق الألومنيوم إلى بلوكات خرسانة خلوية معقمة مكتملة. وتلخص المواصفات المرجعية السريعة أدناه حجم الإنتاج، وزمن الدورة، والمساحة المطلوبة قبل عرض التفاصيل التالية للمعدات وتحديد الأحجام والتكاليف.

مواصفات سريعة

الطاقة الإنتاجية السنوية المعتادة65,000 – 400,000 m³/سنة
معدات الإنتاج الأساسية7 فئات، من إعداد الخلطات إلى التعبئة (راجع جدول المعدات)
دورة الأوتوكلاف180–220°C، و8–12 bar، و8–12 ساعات لكل دفعة
عدد الأوتوكلافات المطلوب حسب حجم الإنتاج2–3 (مصغرة) إلى 3–4 كبيرة / 8–12 صغيرة (صناعية)
مساحة الأرض حسب حجم الإنتاج~4,000 m² (مصغر) إلى 15,000 m² (صناعي)

لا يمثل مصنع بلوك AAC آلة واحدة تُشترى من قائمة بقدر ما يمثل مشروعًا متكاملًا يشمل: تهيئة أوتوكلاف بحجم يناسب معدل الإنتاج المطلوب؛ ومصدر بخار قادرًا على تشغيله؛ وموقع مصنع يتيح تدفق المواد بسلاسة ودون عوائق من إعداد الخلطات حتى التعبئة؛ وأعمال الإنشاءات والمرافق الحتمية للمشروع، التي غالبًا ما يُستهان بحجمها. نتناول في هذا الدليل المعدات اللازمة، والخيارات الأساسية المتعلقة بالأوتوكلاف وإمدادات البخار، وتصميم المصنع، وحجم العمليات المطلوب لتقدير الاستثمار في المصنع.

في هذا الدليل: يحوّل مصنع بلوك AAC الرماد المتطاير أو الرمل والأسمنت والجير والجبس ومسحوق الألومنيوم إلى بلوكات بناء خفيفة ومقاومة للحريق — يبلغ وزنها ربع وزن الطوب الطيني المصمت تقريبًا، وتوفر أضعاف ما يقدمه من عزل حراري ومقاومة للحريق ومتانة تحت حمل الضغط طويل الأمد، فضلًا عن خصائص العزل الناتجة عن بنيتها ذات الخلايا الهوائية — وذلك عبر عملية إنتاج تشمل الخلط والصب والقطع والإنضاج بالبخار داخل الأوتوكلاف (مدفوعة بتفاعل كيميائي بين مسحوق الألومنيوم والجير) — وهي موضحة بالكامل في دليل عملية تصنيع بلوك AAC. ويتناول هذا المقال جانب إعداد المصنع الموفر للطاقة: المعدات المطلوب شراؤها، وكيفية تحديد حجم الأوتوكلاف وإمداده بالبخار، وكيفية تخطيط المنشأة، والتكلفة الفعلية لإنشائها. ويركز على بلوكات AAC المصمتة القياسية؛ إذ تتطلب ألواح الأسقف والأرضيات المسلحة من AAC ‏(RAAC) محطات إضافية لتضمين حديد التسليح، وهي غير مدرجة في قائمة المعدات أدناه.

يعود تاريخ تقنية AAC إلى منتصف عشرينيات القرن 1920، حين سجل المهندس المعماري السويدي J.A. Eriksson براءة اختراع للعملية؛ وهي اليوم من أكثر مواد البناء المستدامة استخدامًا على مستوى العالم، وما زالت جميع الشركات المصنعة الرائدة في هذه الفئة تتبع الكيمياء الأساسية نفسها. داخل أسطوانة الخلط، يتفاعل مسحوق الألومنيوم مع الجير والماء في الملاط مطلقًا غاز الهيدروجين، الذي يشكل ملايين الفقاعات الهوائية الدقيقة أثناء صعوده عبر الخليط الذي لا يزال سائلًا؛ وهذه الفقاعات هي التي تمنح بلوكات AAC عزلها الحراري الممتاز ووزنها الذي يعادل ربع وزن المادة المصمتة تقريبًا، بعد أن يثبت الأوتوكلاف البنية الخلوية في موضعها. ومقارنة بالطوب الطيني التقليدي أو البلوك الخرساني الكثيف المعتاد، تمثل بنية الفقاعات الهوائية أساس معظم مزايا AAC: أحمال أخف على الإطارات الإنشائية، وتركيب أسرع، وعزل أفضل لكل وحدة من سماكة الجدار – وهذا تحديدًا سبب النمو المستمر لاستخدام بلوكات AAC في المباني السكنية والصناعية على السواء.

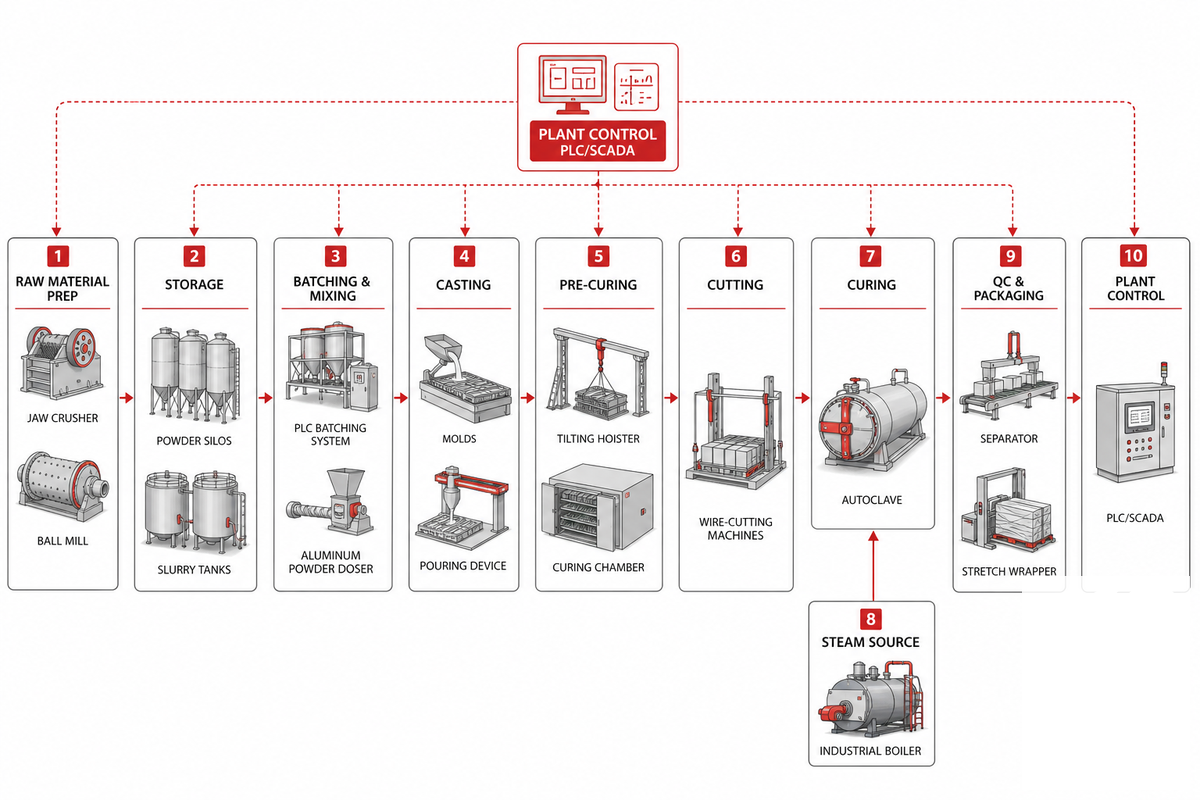

قائمة المعدات الكاملة لمصنع بلوك AAC

قائمة المعدات الكاملة لمصنع بلوك AAC — Taiguo Boiler

ما تشترونه ليس بلوكًا واحدًا ولا آلة منفردة تسمى مصنع بلوك AAC، بل خط الإنتاج بالكامل. وغالبًا ما تشمل قوائم أسعار المعدات الأوتوكلاف وحده أو بندًا واحدًا «للبدء» – وهذا يفسر كيف يُقال إن عرضين لمصنعين بطاقة «50,000 m³/yr» يحتويان المعدات الأساسية «نفسها» رغم اختلاف أسعارهما تمامًا؛ فقد يمثل أحد العرضين أسعار الآلات، بينما يشمل الآخر مشروعًا متكاملًا جاهزًا للتشغيل. وقبل طلب عروض الأسعار، تأكدوا من احتساب كل فئة من المعدات التي ستحتاجون إلى تقدير تكلفتها.

قائمة معدات مصنع بلوك AAC الكاملة حسب مرحلة الإنتاج — 10 فئات أساسية
المرحلة المعدات الوظيفة
تحضير المواد الخامكسارة فكية، مطحنة كرويةطحن الرماد المتطاير/الرمل والجير إلى درجة النعومة المطلوبة لتفاعل الأوتوكلاف
التخزينصوامع المساحيق، وخزانات تخزين الملاط، وخلاطات الملاطتخزين مسحوق الأسمنت/الجير المطحون وملاط الرماد المتطاير قبل إعداد الخلطات
إعداد الخلطات والخلطنظام إعداد خلطات مزود بوحدة PLC، وأسطوانة خلط، ووحدة معايرة مسحوق الألومنيوممعايرة المواد الخام بالوزن؛ إذ تمثل دقة معايرة مسحوق الألومنيوم أكثر خطوات الوصفة حساسية على الإطلاق
الصبقوالب، وجهاز صب، وعربات قوالباستقبال الملاط واحتواؤه خلال تفاعل الانتفاخ/الإنضاج الأولي
الإنضاج الأوليرافعة إمالة، وحجرة إنضاجقلب الكتلة الخام والاحتفاظ بها عند درجة حرارة مضبوطة حتى تتماسك بما يكفي للقطع
القطعآلات قطع رأسية وعرضية بالأسلاك، وعربة قطعتقطيع الكتلة الخام إلى مقاسات وأبعاد البلوكات النهائية، مع قياس الإنتاج بالمتر المكعب، قبل المعالجة في الأوتوكلاف
الإنضاج / المعالجة الحراريةأوتوكلاف، وعربة نقل، وعربة تصلبإنضاج البلوكات المقطوعة بالبخار عند 180–220°C / 8–12 bar لتطوير مقاومتها النهائية (راجع القسم التالي)
مصدر البخارغلاية بخارية صناعيةإمداد الأوتوكلاف بالبخار — ويُحدد حجمها بصورة مستقلة عن الأوتوكلاف نفسه (راجع «إمدادات البخار» أدناه)
مراقبة الجودة والتعبئةفاصل البلوكات/الألواح، ورافعة تثبيت، وآلة تغليف باللف المطاطيفصل البلوكات النهائية وأخذ عينات منها لاختبار الكثافة/المقاومة وتعبئتها
التحكم في المصنعنظام PLC/SCADAتوحيد إدارة وصفات الخلطات وسجلات الدورات والمراقبة عن بُعد على امتداد الخط

يعرض كثير من الموردين سعر مرحلتي القطع والصب من هذه العملية بصورة منفصلة تحت مسمى «آلة تصنيع بلوك AAC» أو «آلة بلوك» أو تسمية مختصرة مشابهة تصلح في مستند عرض السعر، لكنها لا تمثل سوى خطوة واحدة من 10 خطوات لازمة في مصنع AAC. ولاحظوا أن الغلاية البخارية تظهر في بند مستقل خاص بها – منفصلة عن الأوتوكلاف. ولهذا أهمية كبيرة تفوق غالبًا ما يدركه من ينشئون مصنعهم الأول. وسنناقش تبعات ذلك بمزيد من التفصيل.

💡 نصيحة عملية
تتطلب معايرة مسحوق الألومنيوم دقة شديدة لدرجة أن اختلافًا يبلغ نحو ± 0.02% في الجرعات قد يؤدي إلى تغير قدره 50-100 kg/m³ في كثافة البلوكات. اسألوا الموردين عن وسائل الضبط والسجلات التي يوفرها نظام إعداد الخلطات لمعايرة مسحوق الألومنيوم – بما يتجاوز مواصفات الخلاط – لأن هذا المتغير الواحد يسبب شكاوى بشأن جودة المنتج أكثر من أي خطوة أخرى في خط آلات بلوك AAC، كما أن مسحوق الألومنيوم الناعم نفسه يُصنف ضمن الغبار القابل للاحتراق الخاضع للوائح، وهو ما يحدد كيفية تهوية محطة إعداد الخلطات وتأريضها.

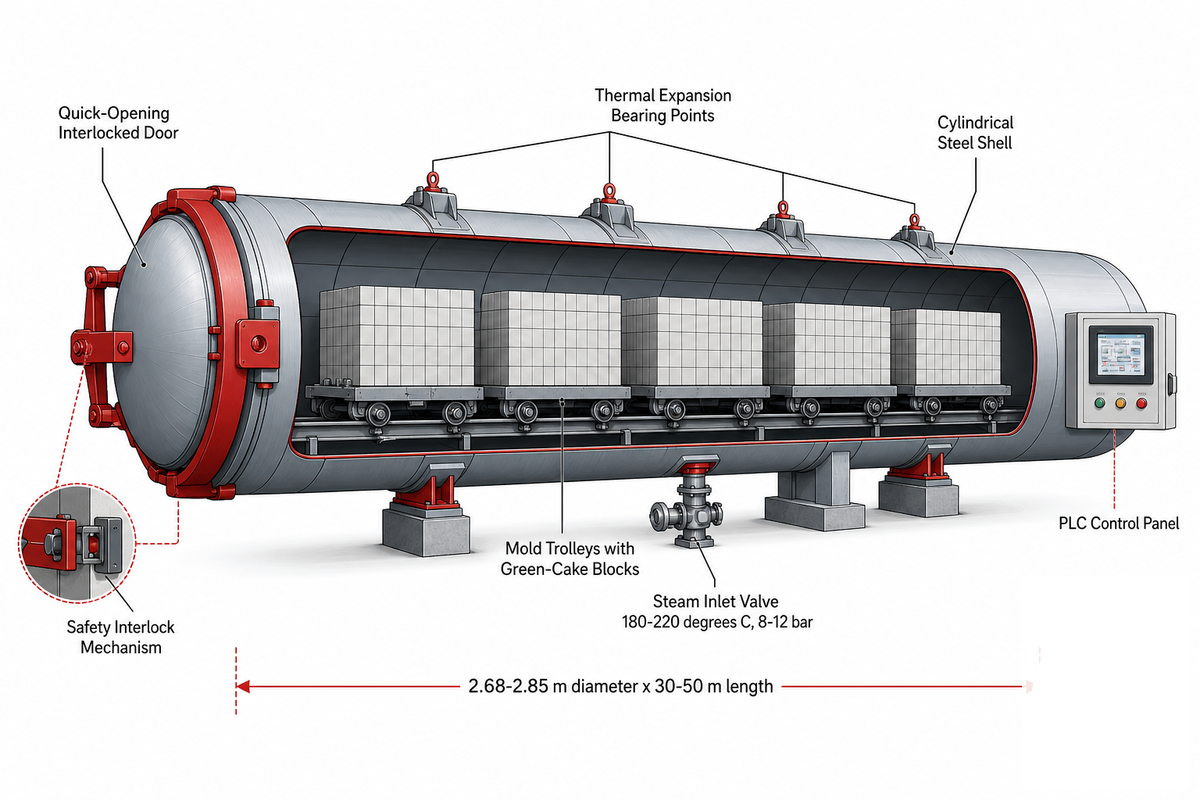

اختيار الأوتوكلاف المناسب لإنتاج AAC

اختيار الأوتوكلاف المناسب لإنتاج AAC — Taiguo Boiler

يمثل الأوتوكلاف أكبر مكون منفرد في مصنع AAC؛ وسيكون تصحيح أي خطأ فيه مكلفًا. ويعمل الأوتوكلاف الصناعي بالبخار عالي الضغط عند درجات حرارة تتراوح بين 180-220°C وضغوط تبلغ 8-12 bar لمدة تتراوح بين 8-12 ساعات. ويتراوح قطره عادة بين 2.68 و2.85 متر، وطوله بين 30 و50 مترًا، ويمكنه استيعاب ما بين 6 و10 عربات قوالب في الوقت نفسه خلال كل دورة دفعة. ويمكن الاطلاع على تفاصيل تحديد حجم الأوتوكلاف ونوعه استنادًا إلى الطاقة الإنتاجية المستهدفة في دليل شراء الأوتوكلاف الصناعي.

ينبغي تجنب استخدام مواصفة واحدة بالخطأ لأوتوكلافات تعمل في تطبيقات متباينة. فالأوتوكلاف المستخدم لإنضاج المواد المركبة يحتاج إلى جزء يسير من الضغط المطلوب في مصنع AAC، ويستخدم الهواء المضغوط أو النيتروجين، ولا يُسخن بالبخار. ولا يُعد استبدال وعاء للمواد المركبة بآخر مخصص لـAAC تغييرًا بسيطًا؛ بل يخضع كل منهما لكود مختلف لأوعية الضغط. وتأكدوا قبل اعتماد الشراء من تصنيع أي أوتوكلاف مشتَرى ووسمه وفق مواصفات AAC القياسية ذات الصلة (مثل ASME Section VIII Division 1 في الولايات المتحدة أو كود GB 150/PED المكافئ في السوق المستهدفة).

📐 ملاحظة هندسية

تستخدم معظم المصانع ذات الإنتاج السنوي المستهدف البالغ 200,000-400,000 m³ عدة أوعية أوتوكلاف أصغر وفق جدول زمني متعاقب بدلًا من آلة واحدة هائلة الحجم. ويتيح هذا النهج المرحلي تفريغ أحد الأوعية وإعادة تحميله خلال دورة الإنضاج بالبخار (التسخين والتبريد)، بينما تظل الوحدات الأخرى تحت البخار، بما يحافظ على تغذية خطي القطع والتعبئة بصورة مستمرة بدلًا من إرسال دفعة كبيرة واحدة من المنتجات المعالجة إلى مقدمة الخط يوميًا. واحرصوا على تأكيد عدد الأوعية المطلوب بالحصول على العدد الفعلي من نموذج معدل الإنتاج لدى المورد استنادًا إلى أحجام الأوعية الواردة في عرضه.

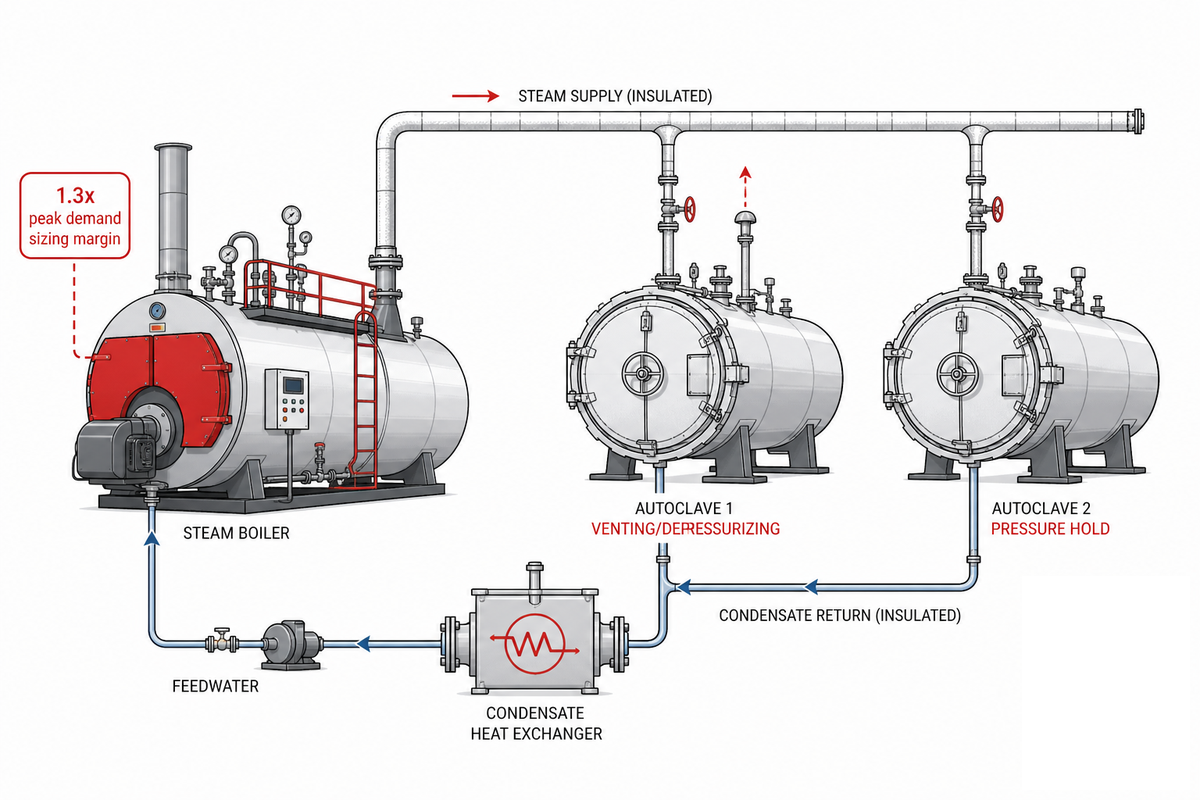

إمدادات البخار وتحديد حجم الغلاية التي تغذي الأوتوكلاف

إمدادات البخار وتحديد حجم الغلاية التي تغذي الأوتوكلاف — Taiguo Boiler

على الرغم من أن كل قائمة لمعدات مصنع AAC تتضمن أوتوكلافًا، فإن القليل منها فقط يحدد كيفية حصول المصنع على البخار. فقوائم معدات المصانع النمطية التي فحصناها عند إعداد هذا الدليل تذكر «الغلاية» في بند واحد من دون معلومات داعمة عن تحديد حجمها أو مصدر وقودها أو توصيلاتها اللازمة لنقل البخار إلى الأوتوكلاف. وهذا الإغفال هو موطن الخلل في معظم ميزانيات مصانع AAC الجديدة: فالغلاية غير الملائمة من حيث الحجم لا تستطيع رفع الأوتوكلاف إلى درجة الحرارة المطلوبة خلال الوقت المخصص، ما يطيل زمن الدورة ويترك البلوكات دون إنضاج كافٍ.

تعتمد ممارسات تحديد أحجام الغلايات الصناعية القياسية – استنادًا إلى طريقة Spirax Sarco – سعة بخار بوحدة kg/hr تساوي الطلب على البخار في الساعة، مضروبًا في معامل أمان يبلغ عادة نحو 1.1-1.2 لاستيعاب التقلبات الطبيعية في الطلب على البخار. ومع ذلك، نوصي لمصنع AAC بتحديد حجم الغلاية وفق معامل أعلى يبلغ 1.3× ذروة الطلب على البخار لأوتوكلاف واحد — وهي قاعدة هامش البخار 1.3× — لاستيعاب كل من الارتفاع الأولي في استهلاك البخار أثناء التسخين وذروة الطلب عند تداخل استخدام البخار بين الأوتوكلافات المتعاقبة.

«تبدو الغلاية المحدد حجمها وفق متوسط استهلاك الأوتوكلاف للبخار صحيحة على الورق، ثم تعجز عن المواكبة عند رفع ضغط وعاءين معًا للمرة الأولى. ونحن نحدد حجم إمدادات البخار لمصانع AAC وفق ذروة الطلب المتزامن لا متوسط الطلب، ونضيف الهامش الإضافي في مرحلة التصميم، لأن ذلك أقل تكلفة بكثير من تركيب غلاية ثانية لاحقًا بعد بدء تشغيل المصنع.»

الفريق الهندسي في Taiguo Boiler، إرشادات تحديد حجم إمدادات البخار الصناعية

ومع ذلك، لا يلزم أن يكون البخار تكلفة تشغيلية مستمرة بالكامل. إذ تتوفر عدة أنظمة للتحكم في الأوتوكلاف تنقل البخار من أوتوكلاف جارٍ تفريغه إلى وعاء مجاور في مرحلة التسخين – بدلًا من تنفيسه إلى الغلاف الجوي. وتشير التقارير إلى أن هذه الأنظمة تقلل كمية البخار الجديد اللازمة لإنتاج AAC بنسبة 25-30%، وفق تغطية AAC Worldwide لتشغيل الأوتوكلاف. وكما هي الحال مع عدد الأوتوكلافات، استفسروا من المورد عن هذه الخاصية واطلبوا قياساته الميدانية الخاصة لمقدار التوفير. كما يؤدي استخدام المبادلات الحرارية للمكثفات في التسخين المسبق لمياه تغذية الغلاية إلى خفض استهلاك الطاقة الإجمالي وتكاليف الوقود بدرجة أكبر. ولاحظوا أن هذه الاستراتيجيات لا تخفض ذروة الطلب على البخار اللازمة أثناء التسخين الأولي للنظام.

أكثر مشكلة يسمع عنها الفريق الهندسي في Taiguo من مشتري مصانع AAC للمرة الأولى هي تسعير غلاية على أساس متوسط طلب الأوتوكلاف بدلًا من ذروته: فبما أن الأوتوكلاف عند بدء التشغيل من الحالة الباردة قد يسحب لفترة وجيزة بخارًا يزيد بنسبة 20-30% على معدله في الحالة المستقرة، فإن الغلاية المحدد حجمها وفق الحمل المتوسط فقط تتعثر تحديدًا عند تداخل تشغيل وعاءين – وعادة ما يحدث ذلك في الأسبوع الأول من تشغيل الدورات المتعاقبة، بينما لا يزال الجدول الزمني قيد الضبط. ونمط الإخفاق هذا هو سبب وجود قاعدة هامش البخار 1.3x: فهي سماحية محددة بدقة لاستيعاب ذلك الارتفاع المفاجئ، وليست هامش أمان عامًا.

ثم يتحدد الوقود وفق المتاح في الموقع وما تستخدمه منشأتكم بالفعل – وغالبًا ما يكون الغاز الطبيعي أو الكتلة الحيوية الخيارين الأكثر شيوعًا لتوليد بخار مصنع AAC، وهما مشمولان على الترتيب في مجموعتَي الغلايات العاملة بالنفط والغاز والغلايات العاملة بالكتلة الحيوية لدينا.

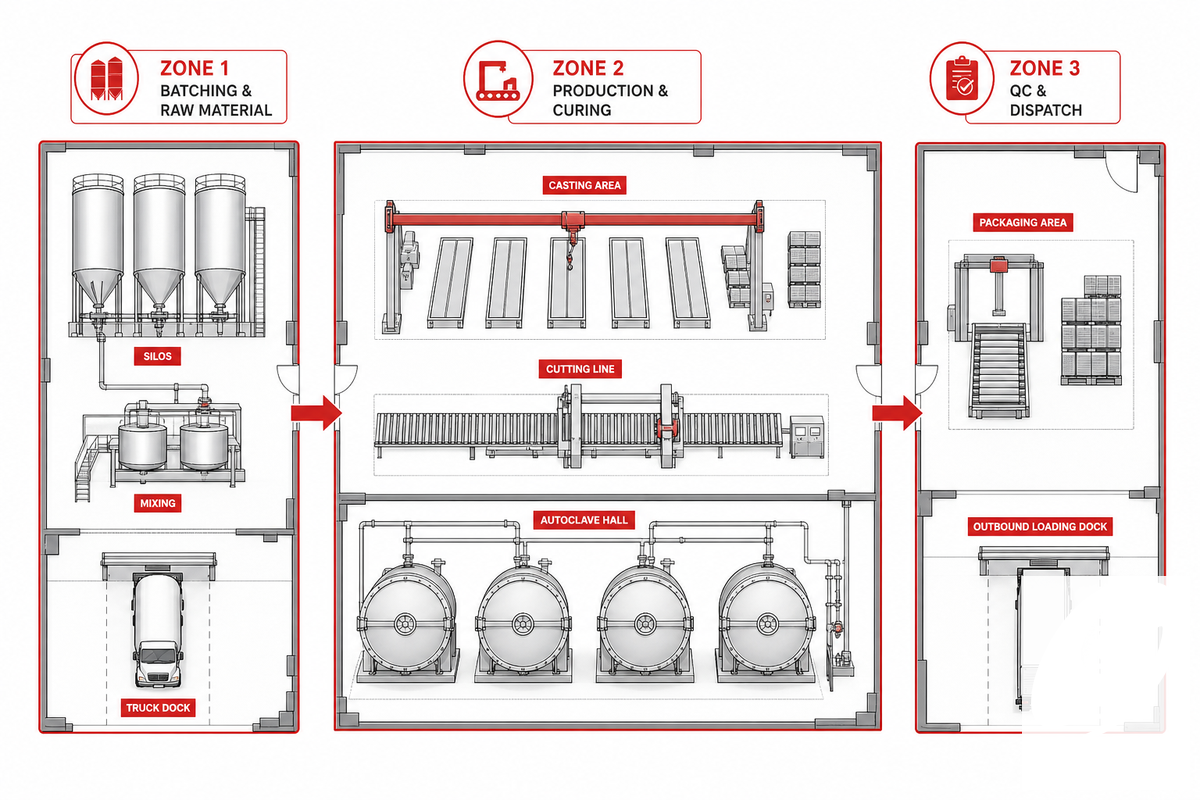

مخطط المصنع وتقسيم منشأة إنتاج AAC إلى مناطق

مخطط المصنع وتقسيم منشأة إنتاج AAC إلى مناطق — Taiguo Boiler

ينبغي أن يتبع مخطط أرضية مصنع AAC دائمًا مسار تدفق المواد، الذي ينقسم طبيعيًا وفق ما نسميه إطار المخطط ذي 3 مناطق. وتضم منطقة إعداد الخلطات والمواد الخام الصوامع وخزانات الملاط ومحطات الخلط، وتُوضع بما يتيح وصول الشاحنات بسهولة، لأن تسليم الرماد المتطاير / الرمل يمثل أكبر حركة مرور من حيث الحجم. وتستوعب منطقة الإنتاج والإنضاج عمليات الصب والإنضاج الأولي والقطع، إضافة إلى قاعة الأوتوكلاف التي تستحوذ بفارق كبير على أكبر مساحة – لأنها تضم أوعية أوتوكلاف يبلغ طول كل منها 30-50m. وأخيرًا، تتولى منطقة مراقبة الجودة والشحن فصل البلوكات وأخذ العينات والتعبئة والتحميل الصادر، ويتيح موقعها فصل حركة المنتجات النهائية عن حركة المواد الخام الواردة.

تتناسب مساحة الأرض المطلوبة طرديًا مع الطاقة الإنتاجية المخطط لها؛ إذ يمكن للمصنع الأصغر ذي التصميم المدمج أن يعمل في مساحة لا تتجاوز ~25,000-30,000m، بينما يحتاج المصنع الصناعي القياسي الأكبر (200,000-400,000m3/yr) إلى قاعة إنتاج وحدها بمساحة 9,000-15,000m (من دون احتساب الساحات والمستودعات). واحرصوا على توفير إمكانية التوسع – فإضافة أوتوكلافات مستقبلًا تكون أقل تكلفة بكثير إذا خُصصت مساحة بجوار قاعة الأوتوكلاف الحالية، مقارنة بالاضطرار إلى إعادة ترتيب خطوط القطع أو إعداد الخلطات.

ويؤدي الخطأ في هذا الجانب إلى مشكلة حقيقية ومتكررة: فنظرًا إلى أن طول قاعة الأوتوكلاف وحدها قد يبلغ 30-50m، فإن المشغل المتوسط الذي يحاصرها بصوامع دائمة لإعداد الخلطات من جانب ومستودع من الجانب الآخر يكون قد وضع فعليًا حدًا أقصى للطاقة الإنتاجية يساوي عدد الأوتوكلافات التي تتسع لها مساحة اليوم الأول. ويرى الفريق الهندسي في Taiguo هذا الوضع غالبًا في مشروعات التحديث، حيث يحتاج مصنع أُنشئ ليستوعب 3 أوتوكلافات لاحقًا إلى 6 لتلبية الطلب، ثم يكتشف أن الأوعية الإضافية البالغ عددها 2-3 لا يمكن تركيبها فعليًا من دون نقل خط القطع بالكامل – وهو تأخير وتكلفة كان من الممكن تجنبهما تمامًا بقرار تكلفته $0 (ترك فتحة إنشائية واحدة متاحة في مخطط الموقع الأصلي). كما تحدد أكواد أوعية الضغط، مثل ASME Section VIII Division 1، الحد الأدنى لمتطلبات الوصول والخلوص حول كل وعاء، وينبغي إدراجها ضمن مساحة قاعة الأوتوكلاف منذ اليوم الأول، لا إضافتها لاحقًا عبر أعمال التعديل.

فئات الطاقة الإنتاجية لمصانع AAC المصغرة والمتوسطة والصناعية

فئات الطاقة الإنتاجية لمصانع AAC المصغرة والمتوسطة والصناعية — Taiguo Boiler

لا تنطبق مقولة «الأكبر هو الأفضل» تلقائيًا؛ فمع خفض ميزانية الأرض والمباني بما يصل إلى 40% مقارنة بخطوطكم الصناعية الكبيرة، يستطيع مصنع AAC ذو التصميم المدمج إنتاج نحو 65,000m3/yr مع بقائه أدنى بكثير من الرقم المتعارف عليه في القطاع، وهو نحو 100,000m3/yr، بوصفه الحد الفاصل للطاقة الصناعية، إذ يستخدم المصنع المدمج مساحة أصغر بفضل مقاس القالب/الكتلة الخام. وقد صُمم هذا النموذج للأسواق الإقليمية الصغيرة والموزعة التي لا تستطيع تصريف 100,000m3 من البلوكات بكفاءة عبر سلسلة التوزيع القياسية؛ والرسالة للمستثمرين الجدد بسيطة: صمموا المصنع وفق حجم السوق المتاح لكم، لا وفق أكبر مصنع يرغب المصنّع في بيعه لكم.

مصفوفة فئات الطاقة الإنتاجية لمصانع AAC — تبدأ المصانع المدمجة من 65,000 m³/سنة مقابل 200,000-400,000 m³/سنة للخطوط الصناعية
الفئة الإنتاج السنوي الأوتوكلافات (حسب المورد/حجم الوعاء) مساحة الأرض
مدمج65,000–160,000 m³/سنةأوعية ذات مساحة تركيب مخفضة (وحدات أقل عددًا وأصغر حجمًا)~25,000–30,000 m² (أقل بما يصل إلى 40% من الحجم القياسي)
مصغر (تصميم قياسي)50,000–100,000 m³/سنة2–3~4,000 m²
متوسط الحجم100,000–200,000 m³/سنة3–4 (أوعية أكبر) أو حتى 6–8 (أوعية أصغر)5,000–8,000 m²
على نطاق صناعي200,000–400,000 m³/سنة3–4 (أوعية أكبر) أو حتى 8–12 (أوعية أصغر)9,000–15,000 m² (قاعة الإنتاج)

سيُظهر البحث السريع عن تكلفة مصنع AAC مصغر أو مصنع بلوك AAC معروض للبيع الكثير من القوائم التي تشمل الآلات وحدها؛ لذا تعاملوا مع أي سعر معلن فيها كنقطة بداية للتحقق الدقيق من المورد، لا بوصفه التكلفة النهائية بعد التسليم، لأن الفجوة نفسها الموضحة أعلاه بين سعر المعدات والمشروع المتكامل تنطبق سواء كنتم تسعّرون مصنع بلوك AAC في الولايات المتحدة أو في سوق ناشئة – فهذا نمط عالمي في قوائم البيع، وليس خاصًا بمنطقة معينة.

أي فئة تناسب سوقكم؟
  1. الأسواق الإقليمية الموزعة / الأصغر التي لا تستطيع تصريف 100% من الطاقة الإنتاجية لمصنع بالحجم الكامل: الفئة المدمجة
  2. مستثمر يدخل سوق AAC للمرة الأولى ويرغب في اختباره قبل التوسع ثم زيادة الطاقة لاحقًا (مع توفير مساحة في مخطط الأرضية لتمديد قسم الأوتوكلاف). الفئة المصغرة، مع تخصيص أرض لإضافة أوتوكلافات مستقبلًا
  3. سوق إنشاءات راسخة ذات طلب مضمون وشبكة توزيع وخدمات لوجستية قوية: من الفئة المتوسطة إلى النطاق الصناعي

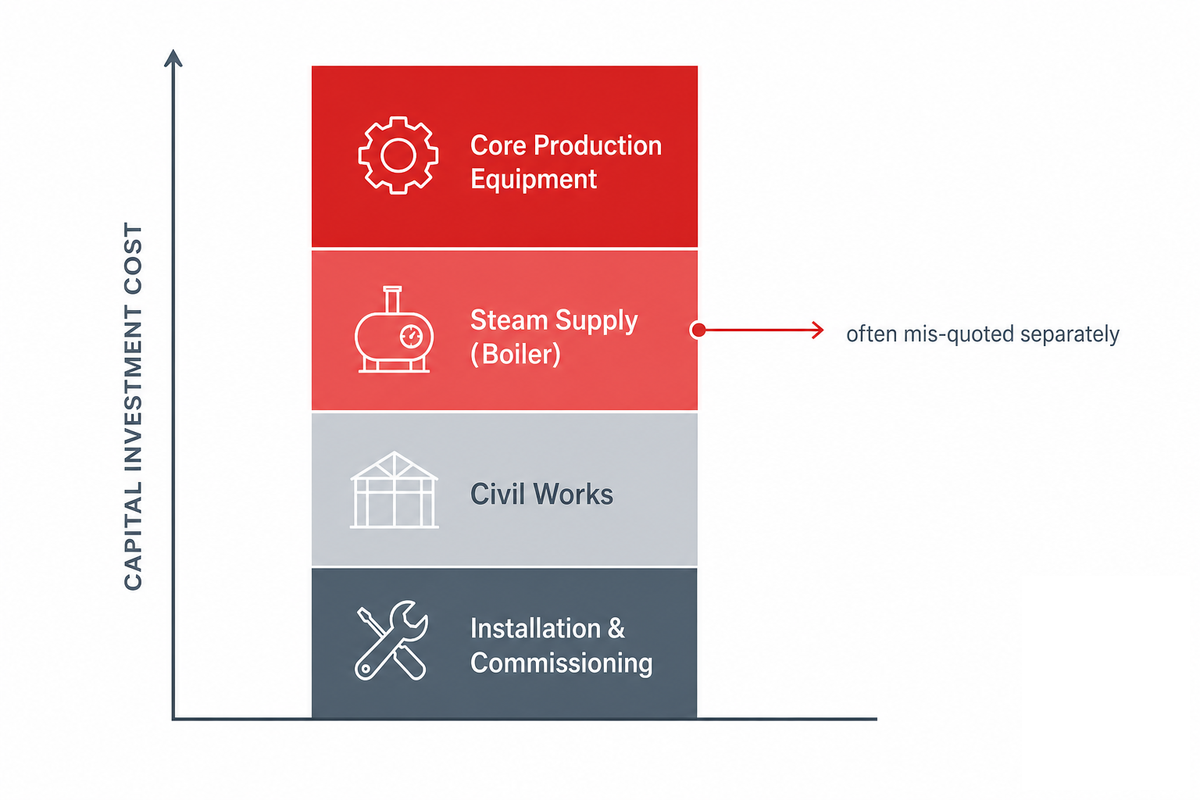

إجمالي الاستثمار الرأسمالي والتكلفة الفعلية للإنشاء

إجمالي الاستثمار الرأسمالي، والتكلفة الفعلية للإنشاء — Taiguo Boiler

عند مراجعة أرقام «الاستثمار» المنشورة لمصنع AAC، تذكّروا أنها غالبًا ما تشير إلى أمور مختلفة تمامًا؛ فقد تعلن إحدى الشركات المصنّعة أن تكلفة المعدات وحدها تبلغ نحو $48,500 لخط بطاقة 50,000m3/yr، بينما تذكر في صفحة الويب نفسها أيضًا استثمارًا تقديريًا قدره $800,000 لمصنع بطاقة 50,000m3/yr لا يظهر في أي موضع آخر على موقعها، من دون توضيح سبب الفارق الكبير (الذي يرجح أن يشمل التركيب والمبنى والوضع في الخدمة والتشغيل التجريبي، وما إلى ذلك)، في حين تقدم شركات مصنّعة أخرى تقديرات لإجمالي تكاليف الإنتاج تتراوح بين $1 مليون و$5 ملايين للتجهيز الكامل، من دون بيان العناصر المشمولة في هذه التكلفة.

ينبغي تقسيم ميزانيتكم إلى الفئات الأربع التالية، ومطالبة المورّد بتقسيم عرضه بالطريقة نفسها:

فئات إجمالي الاستثمار
  1. معدات الإنتاج الأساسية – الآلات الواردة في الجدول أعلاه، بما فيها الأوتوكلاف؛ وهذا عادةً هو البند الوحيد المشمول في عرض «سعر الآلات»
  2. إمداد البخار – الغلاية ومعدات مناولة الوقود والأنابيب؛ وغالبًا ما يُسعّر هذا البند بصورة منفصلة أو يُستبعد من تكلفة «المعدات»
  3. الأعمال المدنية – الموقع والمبنى/الأساسات اللازمة لتحمّل أحمال الأوتوكلاف/الوعاء، وتوصيلات المرافق
  4. التركيب والوضع في الخدمة والتشغيل التجريبي والتدريب – عملية طويلة تستغرق عادةً عدة أشهر (وغالبًا ما يحدد مورّدو المعدات مدة 6-12 شهرًا من تاريخ الطلب حتى بدء الإنتاج التجاري الكامل لخط قياسي)

أظهر تحليل فعلي ومفصّل لبنود التكلفة راجعناه مؤخرًا لتجهيز مرجعي بطاقة 30,000 m³/year، مؤرخ في 2023 ومسعّر باليوان الصيني، ولذلك ينبغي اعتباره مثالًا توضيحيًا فقط، أن الأوتوكلاف ورافعة الإمالة كانا أعلى بندين من حيث تكلفة المعدات؛ أما الغلاية فكانت تكلفتها كبيرة، لكنها أقل منهما. ويتوافق هذا التوزيع، حيث يشكل الأوتوكلاف ومناولة المواد العاملين الرئيسيين في تكلفة المعدات بينما تمثل الغلاية نفقة كبيرة ولكن غير طاغية، مع خبرتنا في تسعير أنظمة البخار لعملائنا في قطاع AAC. والمشكلة التي يواجهها المشترون هنا هي التعامل مع ميزانية الغلاية كفكرة لاحقة لأنها عادةً بند أصغر من الأوتوكلاف نفسه: فعرض سعر الغلاية الذي يبدو محدودًا مقارنة بسعر الوعاء هو بالضبط ما يؤدي إلى عجز تمويلي ملموس في المشروع، لأن الجهات المموّلة لقرض مصنع AAC تتوقع جدول نفقات رأسمالية واحدًا ومفصلًا حسب البنود، لا جدولًا جزئيًا يضطر فريق Taiguo إلى إعادة بنائه لاحقًا. وهذا يعكس الإطار نفسه الذي تستخدمه AAC Worldwide للمقارنة بين اقتصاديات المصانع المدمجة والمصانع القياسية.

تبدأ مزايا AAC التي تفسر تزايد استخدام بلوك AAC في البناء من مرحلة المواد الخام: إذ يُصنع بلوك AAC، والبلوك خفيف الوزن عمومًا ضمن هذه الفئة، من نواتج صناعية ثانوية متاحة إقليميًا، وأكثرها شيوعًا الرماد المتطاير من محطات توليد الكهرباء العاملة بالفحم، مع إمكانية استخدام خلطات من المواد الخام تشمل رماد القاع أو الرمل بحسب الإمدادات المحلية في المصانع التي تعتمد الرماد المتطاير مادةً أولية رئيسية. وبالنسبة إلى المستثمر، يمكن أن يكون تصنيع AAC المُدار بكفاءة نشاطًا مربحًا تحديدًا لأن هذه المدخلات عادةً نواتج ثانوية منخفضة التكلفة، شريطة أن يوفر مورّد المعدات آلات ودعمًا مخصصين لـAAC بدلًا من خطوط عامة لصناعة البلوك جرى تكييفها لاحقًا.

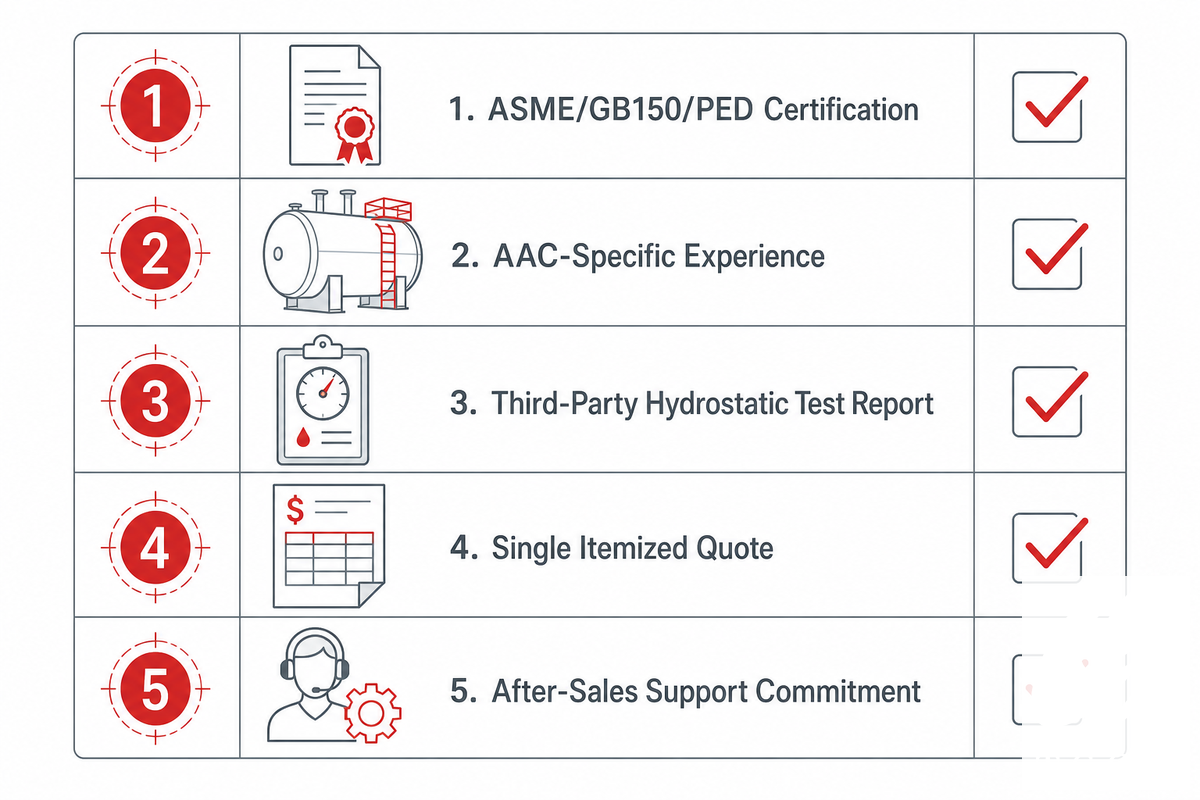

اختيار مورّد معدات بنظام تسليم مفتاح

اختيار مورّد معدات بنظام تسليم مفتاح — Taiguo Boiler

يضم قطاع بلوك AAC شركات متخصصة في تصنيع آلات إنتاج AAC ومجموعات أكبر لمعدات مصانع البلوك الخرساني أضافت خط إنتاج بلوك AAC إلى مجموعة منتجاتها القائمة؛ وعند مقارنة العروض، اسألوا عما إذا كانت الشركة المصنّعة للآلات التي تقيّمونها متخصصة في AAC أم تتعامل معه باعتباره خطًا واحدًا ضمن عدة خطوط، لأن التخصص ينعكس عادةً على كفاءة الإنتاج ودعم ما بعد البيع للمشكلات الخاصة بـAAC. وتخصص الشركة الحقيقية المصنّعة لمصانع بلوك AAC موارد هندسية لدمج الأوتوكلاف والغلاية على وجه الخصوص، بدلًا من تكييف آلات تصنيع عامة صُممت لخطوط منتجات أخرى.

بعد تصنيع الأوتوكلاف وشحنه، يكون تصحيح أي خطأ في المواصفات مكلفًا ويستغرق وقتًا طويلًا؛ فلا يمكن تعديل أبعاد الوعاء أو تصنيف الضغط. تحرّوا عن المورّد قبل طلب عرض الأسعار، لا بعده:

  • شهادة ASME Section VIII Division 1 (أو ما يعادلها في سوقكم المستهدف، مثل GB 150 / PED) مع تقديم نسخة من شهادة التفويض قبل بدء التصنيع؛ لا بعد التسليم
  • خبرة محددة في AAC – فالغلاية المخصصة لإنضاج المواد المركّبة أو لخدمات الأغذية لن تلبّي متطلبات أوتوكلاف AAC
  • تقرير مستقل من جهة خارجية لاختبار الضغط الهيدروستاتيكي عند 1.3× من ضغط التصميم؛ لا تقبلوا تقريرًا مصدّقًا ذاتيًا
  • عرض سعر واحد وكامل ومفصّل حسب البنود، يشمل جميع المعدات وإمداد البخار والتركيب والتدريب؛ وتجنبوا عروض أسعار الآلات التي تضطركم إلى طلب هذه العناصر من جهات أخرى
  • التزامات موثقة كتابيًا بشأن دعم ما بعد البيع واستبدال قطع الغيار؛ فقد يؤدي التوقف غير المخطط له إلى انهيار تشغيل المصنع، لا سيما عند تشغيل دورات الأوتوكلاف تباعًا

يمثل التدقيق في المعدات أمرًا مهمًا، لكن مخاطر سلسلة التوريد تشكل تهديدًا لا يقل خطورة على أي مصنع مرتقب. فقد أُلغي في نوفمبر 2025 مشروع مصنع AAC المخطط له بقيمة $25 مليون في كيرفيل، TX، بعدما تجاوز 3-4 سنوات من المفاوضات رفيعة المستوى وحصل حتى على دعم مكتب الحاكم، وذلك عندما أوقفت Austin White Lime Company – المصدر الوحيد للجير الحي المطلوب وأكبر مورّد في الولاية لهذه المادة الأساسية – عملياتها. وكان أقرب مورّد بديل في مسيسيبي، إلا أن تكلفة شحن الجير جعلت المشروع غير مجدٍ. وقال مساعد مدير المدينة للمسؤولين المحليين: «لم تكن الحسابات مجدية بالنسبة إليهم». وبدت خطة المعدات والمبنى سليمة؛ لكن المشروع فشل لأن اعتمادًا حاسمًا في سلسلة التوريد بُني على عمليات مورّد واحد من دون تخطيط احتياطي كافٍ. تأكدوا من توافر الجير والرماد المتطاير والجبس، مع تحديد مورّد احتياطي واحد على الأقل قبل تخصيص أي أموال رأسمالية، لا بعد ذلك.

توفر Taiguo Boiler الغلايات البخارية الصناعية وأجهزة الأوتوكلاف، بما فيها أجهزة أوتوكلاف مخصصة لإنتاج بلوك AAC، منذ نحو 50 عامًا، بموجب ترخيص تصنيع الغلايات من الدرجة A في الصين وتحقق من التصميم مكافئ لمتطلبات ASME. وإذا كانت منشأتكم تتطلب أوتوكلاف ومصدر بخار مدمجين ومحددي السعة بصورة صحيحة منذ البداية، فتواصلوا معنا لإجراء مراجعة مشتركة للمواصفات.

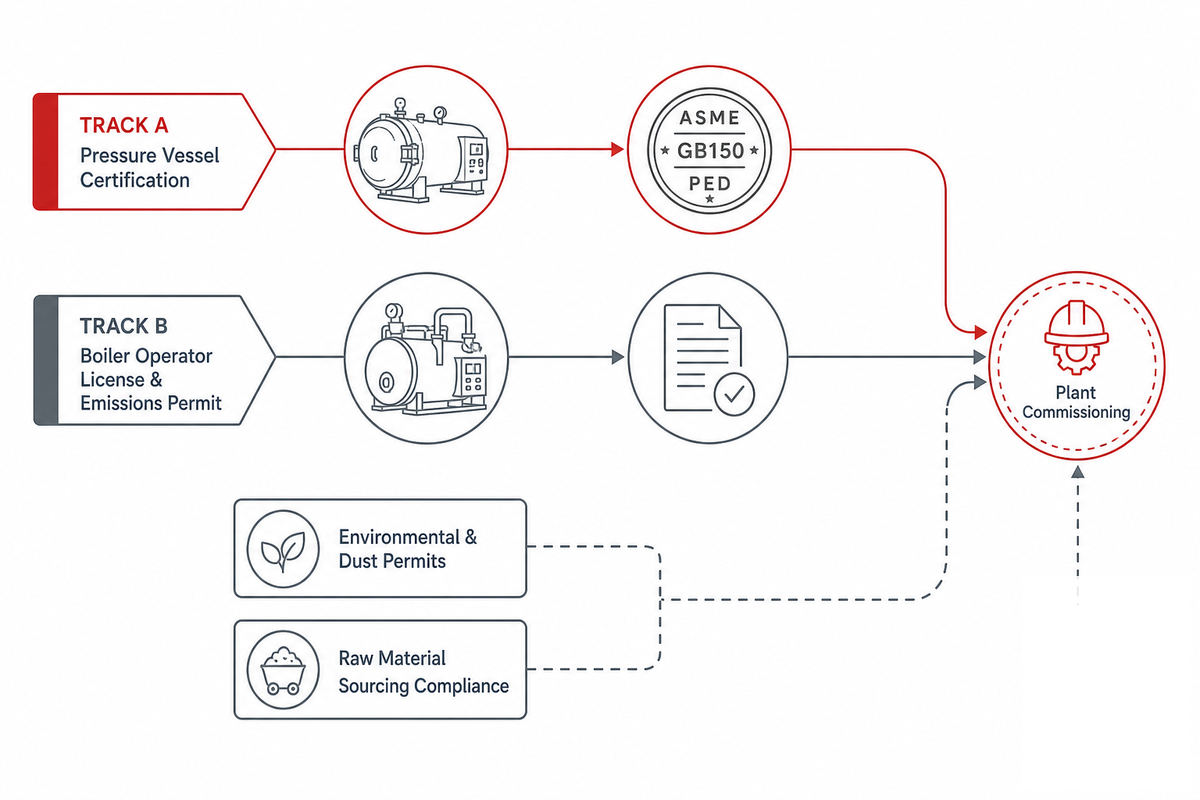

التصاريح والشهادات والكوادر

التصاريح والشهادات والكوادر — Taiguo Boiler

لا تكفي المعدات وحدها للسماح لمصنع AAC بالعمل بصورة قانونية:

  • شهادة وعاء الضغط الخاصة بالأوتوكلاف، سواء وفق ASME Section VIII Division 1 (الولايات المتحدة) أو GB 150 (الصين) أو PED 2014/68/EU (أوروبا)؛ وتأكدوا من معرفة المتطلبات السارية في نطاقكم القضائي قبل تقديم الطلب.
  • ترخيص مشغّل الغلاية وتصاريح الانبعاثات، وهي متطلبات منفصلة ومختلفة عن شهادة وعاء الضغط الخاصة بالأوتوكلاف؛ وغالبًا ما يتعامل معها المالكون الجدد كأمر لاحق في التخطيط لأنها تخص الغلاية، لا عملية AAC نفسها.
  • التصاريح البيئية وتصاريح الغبار الخاصة بمناولة المواد الخام، بما يشمل تخزين الرماد المتطاير وطحنه، إضافةً إلى المواصفات القياسية المحلية لأخذ عينات البلوك النهائي.
  • الامتثال في توريد المواد الخام؛ فإذا كان الرماد المتطاير يُورّد بوصفه ناتجًا ثانويًا عن احتراق الفحم، فتأكدوا من استيفائه متطلبات الاستخدام النافع أو مواصفات المنتج في سوقكم المستهدف، بدلًا من افتراض أنه مجرد مدخل سلعي غير خاضع للتنظيم.
  • الحد الأدنى للكوادر: مشغّلون للوزن والخلط، ومشغّلو الأوتوكلاف والغلاية (بترخيصين منفصلين)، وفني لخط القطع، وموظفو مراقبة الجودة/المختبر لأخذ عينات اختبارات الكثافة ومقاومة الضغط.

أكثر مشكلات التصاريح التي يلاحظها فريق Taiguo هي افتراض أن ترخيص مشغّل الغلاية وتصريح الانبعاثات مشمولان بشهادة وعاء الضغط الخاصة بالأوتوكلاف لأنهما موجودان داخل المبنى نفسه. فهما مساران منفصلان للموافقة، ويُقدّمان إلى جهتين تنظيميتين مختلفتين في معظم النطاقات القضائية – وهو فارق مهم لأن المصنع الذي يجتاز فحص أوتوكلاف ASME/GB150 قد يظل ممنوعًا من بدء التشغيل لأسابيع بسبب عدم تقديم طلب تصريح انبعاثات الغلاية، إذ تستغرق مراجعة هذا التصريح عادةً 30-90 يومًا بمعزل عن الجدول الزمني لوعاء الضغط، كما يخضع الرماد المتطاير المورّد بوصفه ناتجًا ثانويًا عن احتراق الفحم لطبقة امتثال منفصلة وفق معايير الاستخدام النافع لدى EPA (أو المواصفة القياسية المكافئة في نطاقكم القضائي)، وينبغي التحقق منها قبل توقيع عقد توريد المواد الخام، لا بعده.

آفاق القطاع: ما الذي يتغير لمستثمري مصانع AAC (2025–2028)

آفاق القطاع: ما الذي يتغير لمستثمري مصانع AAC (2025–2028) — Taiguo Boiler

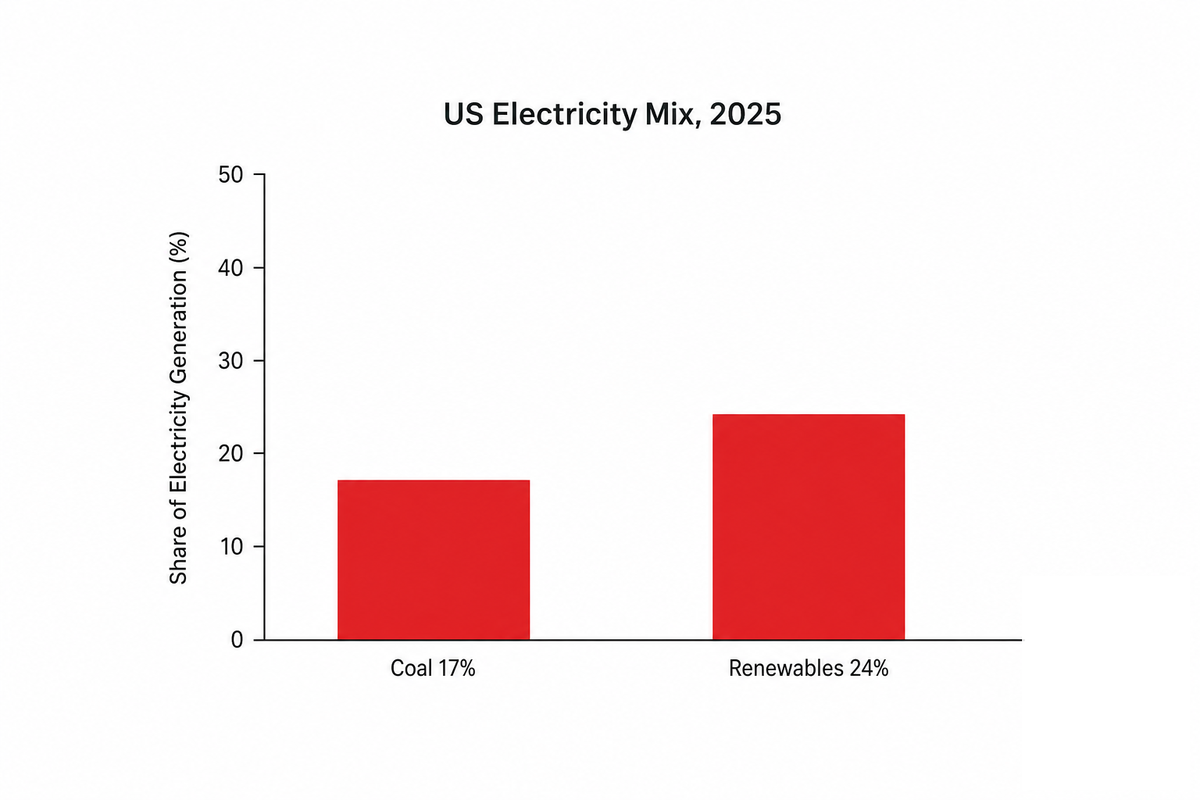

هناك اتجاهان هيكليان أكثر أهمية لأي استثمار جديد في مصنع AAC من أي توقع منفرد لحجم السوق. أولًا، تواصل مجموعات مواد البناء الكبرى في قطاع الإنشاءات الاستثمار بكثافة في الطاقة الإنتاجية لـAAC، مما يشير إلى استمرار نمو الطلب على البناء الأخضر: فعلى سبيل المثال، تعمل Holcim على توسيع عملياتها في رومانيا باستثمار تبلغ قيمته ملايين اليوروهات وفقًا لما أوردته المطبوعات المتخصصة، كما تحركت بصورة منفصلة للاستحواذ على Xella، المالكة للعلامة التجارية Ytong الخاصة بـAAC (في انتظار الموافقة التنظيمية). وتفتتح شركات إقليمية أخرى، مثل DVI Production، إلى جانب مشروع مشترك بين Siam cement وBigbloc Construction في الهند، خطوطًا جديدة. ويمثل رأس المال الملتزم به مؤشرًا أقوى على الطلب الفعلي من أي توقع محتمل للنمو.

ثانيًا، وبصورة أقل وضوحًا: إن المادة الخام الأساسية والمنخفضة التكلفة لـAAC هي ناتج ثانوي عن توليد الكهرباء باستخدام الفحم. وتشير U.S. Energy Information Administration إلى أن حصة الفحم من توليد الكهرباء على نطاق المرافق في الولايات المتحدة انخفضت إلى نحو 17% بحلول 2025، بينما بلغت حصة مصادر الطاقة المتجددة نحو 24% (مقارنة بنحو 12% في 1990). وينبغي لأي مصنع يقوم على افتراض استمرار توافر الرماد المتطاير الرخيص والوفير إلى الأبد أن يتعامل مع هذا الإمداد بوصفه متغيرًا ديناميكيًا، وأن يتحقق ضمن دراسة الجدوى من استيفاء الرماد المتطاير المورّد محليًا معايير الاستخدام النافع أو مواصفات المنتج لدى EPA.

تختلف تقديرات حجم سوق AAC اختلافًا هائلًا باختلاف جهة إعداد التقرير وتعريفاته، إذ تتراوح الأرقام المنشورة مؤخرًا بين $12bn و$36bn (أو أكثر) لما يُفترض أنه السوق العالمي نفسه، مما يشير إلى أن هذا التباين يعكس اختلاف التعريفات أكثر مما يعكس مسار القطاع نفسه. استخدموا أي معدل نمو سنوي مركب منفرد لتوفير السياق، لكن لا تستخدموه وحده مدخلًا لأي خطة مالية. وعلى الصعيد التقني، تعمل أنظمة نقل البخار إلى الأوتوكلاف وتصميمات المصانع المدمجة على خفض المتطلبات الرأسمالية اللازمة لدخول الأسواق الصغيرة أو المتباعدة ضمن سوق AAC العالمي الأوسع والتوجه نحو البناء المستدام، وهي فرصة حقيقية تستحق المقارنة بالإنشاء بالحجم الكامل إذا لم يكن لديكم سوق متاح يتجاوز طلبه بوضوح 100,000 m³/year. وعلى الصعيد التنظيمي، نشرت ASME أيضًا إصدار 2025 من كود الغلايات وأوعية الضغط، متضمنًا تعديلات على قواعد تصميم أوعية الضغط؛ فتأكدوا من أن أي نظام أوتوكلاف تدرسونه لعام 2026 أو بعده يتوافق مع إصدار 2025 من هذا الكود، لا مع إصدار سابق.

المشكلة العملية الكامنة وراء كلا الاتجاهين واحدة: نظرًا إلى أن الافتراضات المتعلقة بالمواد الخام وكود المعدات تُعتمد عادةً خلال أول مراجعة للجدوى ونادرًا ما يعاد النظر فيها، فقد تصبح ميزانية مصنع أُعد نموذجه وفق أسعار الرماد المتطاير السائدة في 2023 وإصدار لأوعية الضغط سابق لعام 2025 غير كافية عند بدء أعماله الإنشائية بعد 12-18 شهرًا. ويوصي فريق Taiguo بإعادة إجراء كلا التحققين – إمدادات الرماد المتطاير والإصدار الحالي من ASME/GB150 – عند اتخاذ قرار الاستثمار النهائي، لا خلال دراسة الجدوى الأولية فقط.

الأسئلة الشائعة

س: ما تكلفة إنشاء مصنع بلوك AAC؟

عرض الإجابة
قد تجدون أرقامًا معلنة تتراوح من نحو $800,000 لإجمالي تجهيز خط إنتاج صغير إلى $1-5 ملايين للمصانع الأكبر، لكن هذه الأرقام نادرًا ما توضح بدقة ما تشمله. ويجب أيضًا احتساب كل من معدات الإنتاج والغلاية البخارية والأعمال المدنية (الأرض والمبنى والأساسات) والتركيب والوضع في الخدمة والتشغيل التجريبي بصورة منفصلة. فعرض سعر الآلات وحدها بعشرات الآلاف لا يمثل التكلفة الكاملة. اطلبوا عرض أسعار مفصلًا حسب البنود ومقسمًا إلى هذه الفئات الأربع قبل مقارنة المورّدين المختلفين.

س: ما الحد الأدنى للاستثمار اللازم لمصنع AAC؟

عرض الإجابة
يوفر الخيار الأصغر، بطاقة تقارب 65,000 m³/year، أدنى تكلفة للدخول؛ ومع انخفاض تكلفة الأرض والمبنى بنسبة تصل إلى 40% مقارنة بالخط القياسي، فإنه يعتمد على المساحة الصغيرة للقالب/الكتلة لتقليل الأعمال المدنية واستخدام معدات أصغر حجمًا. أما المصنع الصغير ذو التصميم القياسي (50-100,000 m³/year، و3 أجهزة أوتوكلاف) فهو عادةً ما يشير إليه مورّدو المعدات باعتباره المستوى الأول للاستثمار. ويجب توضيح ما إذا كان «الحد الأدنى للاستثمار» المذكور يخص المصنع وحده أم عملية تسليم مفتاح.

س: ما الطاقة الإنتاجية التي ينبغي أن أختارها لسوقي؟

عرض الإجابة
حدّدوا حجم المنشأة وفق الطلب المعروف، لا وفق أعلى طاقة لخط يقدمه المورّد؛ فمن أكبر الأخطاء عند افتتاح مصنع AAC المبالغة في تقدير القدرة البيعية. وتناسب المصانع ذات التصميم الصغير (65,000-160,000 m³/year) كثيرًا من الأسواق المحلية أو الإقليمية الأصغر، لأن المصانع الصناعية تتطلب حدًا أدنى من الطلب يبلغ 100,000 m³/year أو أكثر لتحقيق الجدوى الاقتصادية. وأمّنوا خيارات للتوسع لاحقًا إلى نطاق متوسط أو صناعي بعد إثبات السوق، بدلًا من بناء طاقة فائضة منذ البداية.

س: معدات AAC الأوتوماتيكية أم شبه الأوتوماتيكية، أيهما أختار؟

عرض الإجابة
يتميز الخيار الأقل تكلفة، الذي يشيع استخدامه في الأنظمة ذات الطاقة المصغرة، بانخفاض الاستثمار الأولي، إذ لا يبرر حجم الإنتاج المنخفض كامل الوفر في العمالة الذي توفره الأتمتة الكاملة. كما تقلل الأتمتة الكاملة لعمليات الوزن والقطع وأنظمة PLC/SCADA عدد العمال، وتحسن خصوصًا اتساق الدُفعات بفضل دقة جرعات مسحوق الألومنيوم، وهو أمر تزداد أهميته مع نمو متطلبات الحجم والجودة. ويظل مستوى الأتمتة، مرة أخرى، خيارًا قابلًا للبرمجة لدى معظم المورّدين ضمن نطاق المعدات نفسه، ويُحدد لكل مشروع بدلًا من ارتباطه الثابت بمستوى الطاقة الإنتاجية.

س: هل مصنع AAC استثمار جيد، وما مدة استرداد رأس المال؟

عرض الإجابة
لا يزال AAC من أبرز مجالات جذب الاستثمار الرأسمالي الحقيقي من مجموعات مواد البناء الكبرى؛ إذ تمثل أنشطة الاستحواذ والتوسع الجارية لـHolcim في رومانيا ومحاولتها شراء Xella مؤشرات أفضل على الطلب من أي توقع منفرد للسوق. ولأن هذه التحركات تمثل رأس مال فعليًا مخصصًا بالفعل لتوسيع أنشطة مواد البناء، لا نماذج نظرية، فإنها تشير إلى طلب فعلي أقوى على AAC مستقبلًا. والعوامل الرئيسية التي تحدد مدة استرداد رأس المال لموقع معين هي توافر الرماد المتطاير محليًا وتكلفته، وتكاليف الطاقة اللازمة لتشغيل نظام الأوتوكلاف/الغلاية، ووجود التزام مؤكد بشراء الإنتاج قبل أي استثمار كبير. ولا توجد مدة عامة لاسترداد رأس المال تنطبق على مختلف الأسواق؛ لذا فإن النهج الأكثر أمانًا هو اعتبار ادعاءات العائد على الاستثمار القياسية لأي مورّد لغة تسويقية إلى أن تضعوا نموذجًا لتكاليف الوقود والعمالة والمواد الخام في موقعكم تحديدًا. ويقدم فشل مشروع كيرفيل، الذي نوقش سابقًا، مثالًا واضحًا على حالة تكون فيها أرقام المعدات مجدية، لكن افتراضًا غير معالج في جانب التوريد يؤدي إلى انهيار المشروع. عالجوا الجانبين قبل إنفاق أي مبلغ على المعدات.

س: ما حجم الأوتوكلاف الذي يحتاج إليه مصنع AAC؟

عرض الإجابة
تتوفر أجهزة أوتوكلاف AAC الصناعية عادةً بأقطار 2.68-2.85 m وأطوال 30-50 m، وتتسع كل مرة لـ6-10 عربات. ولتحقيق حجم إنتاج يبلغ 200,000-400,000 m³/yr، تتمثل الممارسة القياسية في تشغيل عدة وحدات (نحو 3-4 أوعية كبيرة أو ما يصل إلى 8-12 وعاءً أصغر، بدورات متعاقبة) بدلًا من استخدام وحدة واحدة مفرطة الحجم. راجعوا دليلنا للأوتوكلاف الصناعي (المرتبط أعلاه) للاطلاع على شرح كامل لتقدير الحجم في جميع تطبيقات الأوتوكلاف.

س: هل ينبغي إنشاء مصنع AAC أم مصنع CLC (غير معالج بالأوتوكلاف)؟

عرض الإجابة
تستغني الخرسانة الخلوية خفيفة الوزن (CLC) عن الأوتوكلاف، وتعتمد الإنضاج في درجة الحرارة المحيطة. ويؤدي ذلك إلى استثمار رأسمالي أقل من AAC الحقيقي المعالج بالأوتوكلاف، لكنه يؤدي أيضًا إلى مقاومة ضغط أقل. وإذا كانت زيادة نسبة المقاومة إلى الوزن وقبول المواصفات المثبت عاملين رئيسيين للبيع في سوقكم المستهدف، فسيكون الاستثمار في تقنية الأوتوكلاف مبررًا؛ أما في التطبيقات ذات المواصفات الأدنى، حيث تكفي بساطة عملية CLC وانخفاض نفقاتها الرأسمالية، فينبغي إجراء مقارنة مباشرة. راجعوا دليل الخرسانة الخلوية خفيفة الوزن للاطلاع على مقارنة شاملة.

لماذا نكتب هذا المحتوى

تُصنّع Taiguo Boiler الغلايات البخارية الصناعية وأجهزة الأوتوكلاف منذ 1976، وقد سلّمت أجهزة أوتوكلاف مخصصة لإنتاج بلوك AAC. وتمثل إرشادات إمداد البخار من الغلاية وهامش الأمان (1.3×) المشار إليهما في هذا المستند الممارسة الهندسية القياسية لدى Taiguo لمواءمة سعة البخار مع طلب الأوتوكلاف، وليسا معيارًا عامًا للقطاع. وينبغي اعتبار أمثلة تكاليف المعدات المعروضة من مواقع المورّدين مراجع تاريخية، والتحقق منها مع كل مورّد قبل أي عملية لإعداد الميزانية.

المراجع والمصادر

  1. ASME BPVC القسم VIII، الجزء 1الجمعية الأمريكية للمهندسين الميكانيكيين
  2. كود ASME للغلايات وأوعية الضغط لعام 2025American Society of Mechanical Engineers
  3. طرق تقدير استهلاك البخارSpirax Sarco
  4. مصنع AAC المدمج: الحجم ليس مهمًا دائمًا، بل التقنية المناسبةAAC Worldwide
  5. التشغيل الآمن والكفؤ لأجهزة الأوتوكلافAAC Worldwide
  6. الكهرباء في الولايات المتحدةU.S. Energy Information Administration
  7. مخلفات احتراق الفحم، الاستخدام النافعU.S. Environmental Protection Agency
  8. مصنع ACC جديد يمثل الاستثمار الثالث لـHolcim RomaniaCemNet / International Cement Review
  9. في ضربة اقتصادية كبيرة، Megaacrete تلغي صفقة مصنع كيرفيلThe Kerr County Lead (نوفمبر 2025)

مقالات ذات صلة

Newsletter Updates

Enter your email address below and subscribe to our newsletter
